荣超新时代广场项目进度简报
2022-04-01来源:荣超集团


       往常农历正月十六,建筑行业已经陆续开工,本项目也不例外,按政府要求,返深人员入场必须要三天两次核酸阴性。复工前的准备工作也不落下,施工单位组织施工人员的三级教育、技术交底、安全检查等工作完成后,向住建局申请复工。2月23日早上安检站复检合格,同意开工,下午立马开干。

       施工进度固然重要,但安全不可小视。安全无小事,政府、公司、总承包单位都把安全放在第一位。项目部对施工过程从不放松警惕。因深圳疫情情况复杂,项目部重点督促总包做好工地的疫情管控,严格落实相关防疫政策,加强工人的行程管理和及时的核酸检测。要求监理做好疫情防控的监督工作。在总包的组织下,项目各单位共同进行疫情防控专项演练。对于政府莅临现场检查,项目部配合总包、监理接待市质检站对现场进行疫情防控安全和施工安全的检查。

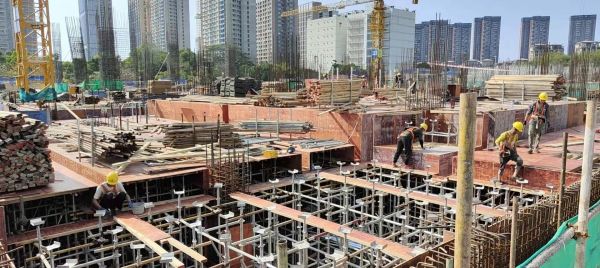

       进度虽然受到疫情的影响,但经公司领导的协调,并非无解。加人加料就是最直接的解决方法。目前北塔楼AB区一层墙柱钢筋完成;支撑架及周边脚手架搭设完成;开始一层顶板模板制安;地下室负二层支撑架和模板拆除;北侧地下室外墙防水施工;东北角化粪池绑扎钢筋施工。裙楼C区地下室顶板完成混凝土浇筑。D区负一层墙柱钢筋施工,该区域钢结构吊装安装,搭设支撑脚手架和模板制安。南塔楼E区地下室顶板钢筋绑扎。F区一层柱筋绑扎;机电预埋工作与之同步进行。

       当然,施工进度能顺利进行,必然是在设计、施工方案、各单位协调工作已经得到解决的条件下,比如三月初,项目部协同设计部到现场与施工单位协调解决项目相关设计和施工问题。再有项目部跟进项目装配式建筑铝模深化设计事项,有问题就解决问题,做好事中控制。地上结构施工已迫在眉睫,三方商定的设计方案极早出图,便于现场指导施工。公司设计部门及项目部核对下发的设计变更图纸,审核施工单位提交的施工专项方案。

       计划不如变化,严俊的疫情肆虐着深圳,3月14日政府不得不按下“慢生活”键,结合我市《关于做好全市三轮全员核酸检测的通告》要求,经研究决定,《全市建设工地疫情防控八项措施》中有关全面停工排查的要求延续至3月20日。

       我司响应政府政策,并派出了28位荣超抗疫先峰志愿者,与深圳一线战疫医务工作者、社区工作者、爱心志愿者们一起保卫深圳平安与人民生命安全健康而奋斗。向你们致敬,非常感恩你们!是你们守护着大家。春天已然来临,疫情终将过去。同携手,战实情,关爱一线战疫工作者,共同构筑保卫深圳幸福安康的坚强盾牌。
